首次披露 火神山还有这些秘密 |

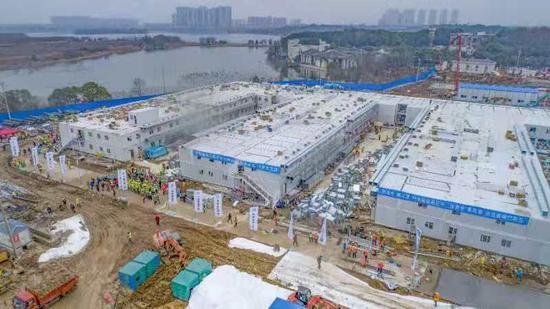

没日没夜监工的你其实没看到这些细节 在数以千万“云监工”的在线督战下,万众瞩目的“火神山”医院从一片荒地上拔地而起,2月2日正式完工交付人民军队医务工作者。 中国如何在短短十天里建设总建筑面积3.39万平方米、可容纳1000张床位的医院?国是直通车为你还原网络直播中看不到的细节。 第一时间紧急求助! 寻找17年前的小汤山图纸 “没想到小汤山医院的图纸还能再用一次,虽然我们不希望它再被使用。” 1月23日,武汉市紧急召开专题会议,决定由央企中建集团在汉企业中建三局牵头,参照北京“小汤山”模式,在武汉市蔡甸区火速建设火神山医院。 当天下午13时06分,国机集团中国中元公司收到了武汉市城乡建设局的求助函。 17年前,全国勘察设计大师、中国中元医疗首席总建筑师黄锡璆博士及其团队临危受命,在7天内完成“小汤山”医院设计建设任务。 这一次,只用了78分钟,当年的小汤山医院图纸被修订完善并送达武汉。 同时,以黄锡璆为组长的技术专家组在北京组建,小汤山医院曾经的设计团队时隔17年再次集结。
23日17时,接到中建集团党组指示的中建三局,第一时间为火神山项目召开应急医院施工筹备会。在汉单位纷纷请战,即刻调配资源,连夜进行基础施工。 当晚22时,来自中建三局和武汉建工、武汉市政、汉阳市政等企业的上百台挖掘机、推土机等施工机械紧急集合,通宵进行场平、回填等施工。 1月24日凌晨1时,中建三局在施工现场成立应急工程建设现场指挥部。会议提出,不惜一切代价,不讲任何条件,克服一切艰难险阻,集中一切可以集中的人力、财力、物力,保证医院建设顺利进行。 一天之内,中国的建设者迅速完成状态切换,从春节假期的休闲模式正式转入“基建狂魔”的工作状态! 人员设备迅速集结! 除夕夜扫清施工障碍 虽然迅速拿到小汤山图纸,但这毕竟是十七年前的设计,要拿出满足当下需求的设计图纸,还需要时间。 但疫情当前,建设者丝毫不敢懈怠。在等待图纸过程中,清扫障碍,集结人员物资,做好一切准备!对于工程建设,民众最习惯的词汇就是“三通一平”。但通过现场勘查,“平”成为一一个想象之外的挑战:施工现场东西最大高差接近10米。 此外,现场既有建筑物需要拆除,还有大量清淤工作和鱼塘回填任务,还需要协调燃气、高压迁改。然而,整个项目临水而建,周边只有一条主干道路通往工地,物资交通进出压力巨大。

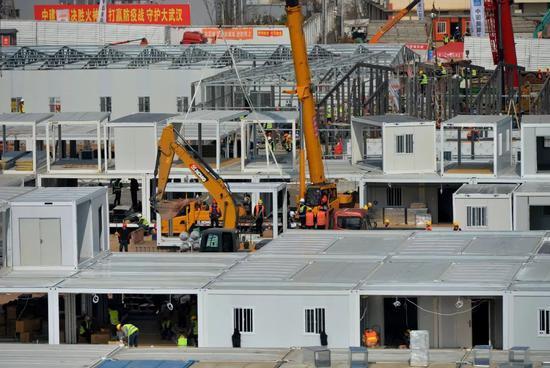

24日,挖机95台,推土机33台,压路机5台,自卸车160台,160名管理人员和240名工人先行入场,在春晚进行的同时,项目现场机器轰鸣、小土山被连夜铲平。 在做好工程先期准备的同时,人员和物资也迅速集结。项目资源保障组设计对接负责人李松本已回到贵州铜仁老家,得知火神山消息后,他驱车10余个小时“逆行”700公里,最终抵达火神山医院施工现场。 负责整个工程信息管理工作的黄挡玉,则迅速完成了“小时制”作战地图,搭建起一个包含设备、人员、物资、工程实况等所有实时数据的“临时数据库”,实时追踪,保障工期。 物资设备吃“百家饭”! 用设计和安装能力克服型号不齐 除了人和设备,要建起这样一座大兴医院,所需要的物资可想而知。 项目物资负责人熊伟介绍,现场物资需求量非常巨大:箱式板房需求量达1600间,各类门多达1500樘,混凝土需求达1.4万方,HDPE膜需求量达10万平方米。 但现实的问题是,春节期间,有些物资买不到,有些物资买不够,有些物资买够了但只能靠吃“百家饭”,用多个厂家的多种型号来拼单。 面对这一挑战,建设者做了两手工作: 第一招是量入为出,参考物料来调整设计。在设计出图阶段,中建三局紧急抽调具有丰富医疗建筑经验的技术骨干,直接派到武汉市消防审验中心、市疾控中心及各参建单位,全程协同设计院共同完成图纸。物资采购团队第一时间将现有能采购到的物资设备及时反馈到设计院,有的放矢地根据现有材料设备出图。 第二招是物料统一度不足,安装精确度来凑。为了满足护理和治疗需要,火神山医院建筑总平面图中病房的组成模块是6米长、3米宽的长方形,这样在不同方向排布长方形模块时,一条6米长边刚好对应2条3米长的宽边。 然而市场上现有的集装箱尺寸长6.055米、宽2.99米,与设计尺寸存在细微差距。这些差距看似只是厘米级,但当几百个集装箱拼接起来后,误差将会达到几米。为了解决这一问题,建设者以2990毫米宽对接方向为准,宽边对接缝隙按最小的12毫米控制,长边对接缝隙适当扩大来消除误差。这样深化设计既达到建筑效果,又兼顾了现场实际。 各大央企积极配合! 发挥各自能力确保后顾无忧 在中建三局快速推进工程的同时,其他央企也纷纷发挥特长,在专业领域和保障领域发挥作用,许多央企还展现出突击队的能力,召之即来,来之能战。

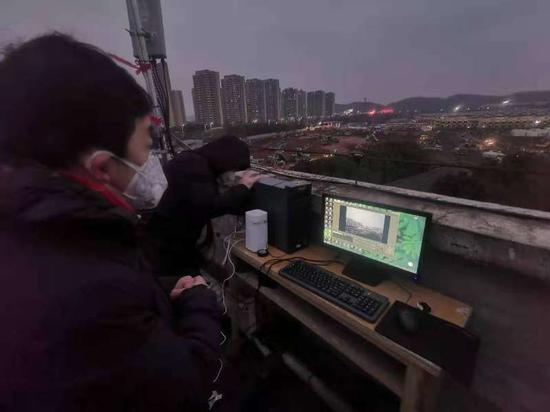

如果说箱式板房组成了火神山的“躯体”,那么要让这个“躯体”活起来,还有赖于看不见的信息化系统。 中国电信表示,在信息化系统的建设上,如果采用传统的方式,去部署安装大量的IT设备,最少需要10天的时间,显然无法满足2月3日正式收治确诊病患的需求。就在这个时候,5G、云计算等先进的技术派上了用场。
为此,中国电信为火神山医院提供方案规划、通信设施建设维护、重大保障、应急通信等一揽子服务,终于在2月1日火神山医院正式交付前全面完成医院固话、光纤、4G和5G网络覆盖和医疗上云、远程会诊等信息化系统建设,为火神山医院按时交付使用提供了5G+云网融合的全方位信息化保障。 为保护医生和病人的生命安全,中国移动湖北公司武汉分公司为火神山医院量身打造3套远程视频会议系统,分别链接两个指挥会议室和主管方会场,为远程视频会议及医疗会诊建立了基础。此外,武汉移动还开通了500台IMS固话,在所有公共场所设置监控摄像,并为驻扎联勤部队提供200台对讲设备。 1月30日,中国石化免费向武汉江夏雷神山医院建筑工地提供16500升柴油和1000桶工程机械润滑油,保障医院建设用油。离工地仅一路之隔的中国石化知音大道加油站自1月24日医院建设开工以来,除了开设绿色专用通道为施工车辆、供电车辆提供加油服务;还紧急调配方便面、火腿肠、矿泉水等即食食品,鸥露纸、洗手液、消毒液等日化防疫产品,全天候提供热水,全方位为施工工人提供物资保障。 而对于工程进展中的突发状况和应急问题,央企也召之即来,来之能占。除夕夜,三峡集团上海院接到求助讯息,火神山医院工地急需土工合成材料用于基础防渗层施工。上海院25日下午就征集到焊接技工近30人,基本满足了施工需要。 28日下午14:00时宝钢股份接到通知国家需要马上提供钢板用于雷神山ICU病房的建设。十万火急之时,宝钢股份彩涂板因可建筑面积大、施工快等优势成为首选。接到生产计划后,工厂彩涂机组全速生产,保障雷神山23吨彩涂板顺利产出。 30日凌晨,中铁十一局集团公司接到通知,火神山医院急需大量电焊工和钢结构工。该集团在最短的时间组织了近百人的专业团队,自带电焊机具20多台,赶赴火神山施工现场。 2月1日,中建装饰接到紧急通知后,全力跑好最后一棒。将奋战在雷神山医院的50名管理人员和200名施工人员送往火神山对板房的搭建、室内的隔墙板、吊顶天花以及600套成品门安装等进行最后装修,全力完成装饰施工任务。 同日,作为负责保障两家医院的物资与药品供应的湖北省指定的医用物资采购供应商,中国通用技术集团中国医药健康产业股份有限公司所属湖北通用宣布已完成了两批医用防护物资向火神山医院的供应任务,均严格按照院方要求保质、准时完成。 揭秘火神山构造: 防护隔离标准高不会污染环境 相比当年“小汤山”,“火神山”采用更加先进的技术和高于现有传染病医院的防护隔离标准。 项目设计总负责人汤群介绍,火神山医院采用战地医院形式,医院进行了特殊的空间布置,如同给市民戴口罩,把患者和医护人员活动空间作了有效隔离,同时在空气组织上形成负压气流,避免以空气为介质的交叉感染。 医院有严格的污染区和洁净区划分,采取“双分离”设计。 其中,医护人员从中轴核心的走道经过层层更衣和卫生通过区进入院区,进行检查治疗和看护,患者从病房外周进入院区,使交通路线、活动空间分区分流,实现“医患隔离通道分离”;武汉职工疗养院将作为医护人员住宿区,实现“医疗区和生活区分离”,该设计既能有效保障医护人员安全,又能有效开展医疗救治工作,最大限度降低感染风险。
针对外界担心的医院会对周边水土大气造成污染的问题,汤群回应,火神山医院严格按照《传染病医院建设标准》实施,铺设了5万平方米的防渗膜,覆盖整个院区,确保污染物不会渗透到土壤水体中,同时医院安装了雨水、污水处理系统,经过两次氯气消毒处理,达标后才可排入市政管网。 汤群说,医院每间病房均分别单独设置不循环利用的新风系统和排风系统,它们共同构成负压系统,使病房保持新鲜空气的持续供应,排出气体经消毒后才会排入空气中。在一号病房楼南侧设垃圾焚烧炉,固体废物集中焚毁,确保医院不造成环境污染。 |
